torsdag 21 augusti 2008

Ikapp?

Nu verkar det som vi kommit i kapp med bloggandet. Det hårda arbetet i sommar har gjort att vi inte haft tid att uppdatera. Men nu ska allt vara inne.
Det senaste som hänt annars är att vi väntar på ritningar över själva kragningen. En elektriker har fixats och att vi bokat 1000 timmar med två snickare. Offerter på skorstenen har börjat komma in.

Kris, panik och dramatik

Medan Mattias låg i sängen och återhämtad sig från det senaste äventyret kom Mjöbäcksvillans platschef ut till bygget. Han konstaterade snabbt att undervåningen inte hade rätt mått. Dvs övervåningen passar inte på undervåningen.
Det visar sig att konstruktören som ritat plattan har gjort en miss och ritat den 7cm för liten runt om. Väggarna och bjälklaget har ju samma mått som plattan så felet har följt med hela vägen upp.
Lösningen blir att sätta en krage av stål på btg bjälklaget för att bredda plattan 7 cm runt om. Husleveransen har vi fått skjutna upp till vecka 36.

Surt men gott att det går att lösa. Än har vi inte tappat sugen!!

Betongbjälklag och allvarlig kroppsskada

Vi glömde att fota när vi förberedde btg bjälklaget. Det regnade mest ändå. Chimmen och Linus drog all golvvärme. Fredrik Stridell hjälpte till att få upp plåtarna.

Vi lejde samma gubbar som gjort plattorna till att gjuta bjälklaget.



När all betong var ute så tog betongpumpbilen och vecklade ihop sin mast. Något gick fel och den långa slangen som var fastsatt på masten svingade ner och träffade Mattias i ryggen och huvudet. Han bjöds på en lufttur på några meter, slocknade i några sekunder. Det blev en snabb transport till akuten på Sahlgrenska. Läkarna konstaterade att ryggen hade klarat sig från frakturer och att huvudet inte var sämre än innan. Som tur var tog mjukdelarna hela smällen. Smärtstillande tabletter och några dagars ryggläge löste det värsta.

Stackars gäster!

Alla som besökt oss i sommar har satts i arbete.
Tobbe, Mari-Louise och Matilda kom dagarna innan gjutning av väggarna. Tobbe hjälpte till med stöttning av formen och de andra hjälpte till med marktjänsten.
Cia , Mattias och Love-Li kom oxkså förbi. Mattias och Mattias (klubb Mattias) försörjde murarna med material, jobbade på stöttning och gjöt väggar.
Byggherrens bröder, Peppe och Jonte, och Jontes tjej Malin stannade några dagar och hjälpte bla. till att få balken över burspråket på plats. Nästan fem meter galvad HEA200 lyftes av traktorn, riktades av Malin och Jonas. Allt övervakades av Peppe för det var väldigt tajt med plats.
Skönt att vi slapp lyfta balken för hand.

Middag på Nansensgatan efter dagsverket

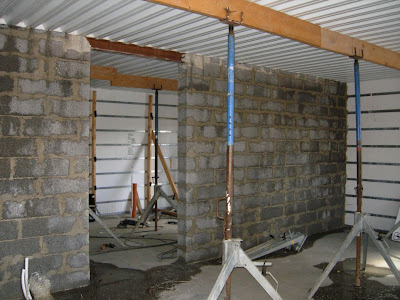

Peva 45 samverkansplåtar och stämp. Hjärtväggen som skymtar till vänster murades av två Polska proffs.

onsdag 20 augusti 2008

Gjutning av väggar färdigt!



Seger-öl efter avslutad gjutning. Jeppe-Dunk höll i alla fall in magen...

Shejk Mattias! Han och Lindas kusin Cia beöket Gbg på semestern men blev genast satta i arbete. Men vad gör byggherren?

Gjutning av KUB-väggar1

Tyvärr saknas ett moment innan gjutning. Nämligen stagning av gjutformen. Tom Sebastian Bertil (TSB) och Jotti-mannen gjorde ett hästajobb med allt snickrande. Tyvärr togs inte en enda bild under det momentet. Trots att det är helt avgörande för en lyckad gjutning av väggarna.

Den förstade bokade gjutdagen fick avbokas. Vi han inte färdigt med stagningen trots allt slit och Mattias andra magkatarr. Sen fördröjdes det ytterligare av att MG fick gå in och jobba (på jobbet ) i några dagar.

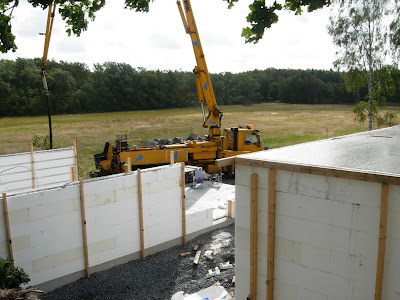

Putzmeister, kan inte bli annat än bra!


Vi börjar fylla första varvet.


Gjutbryggan funkar som den ska.


Betongen flödar likt...


Varv på varv på varv.

Kubväggar

Britt-Inger och Jörgen stannade i två veckor. Jobbade på bygget varje dag och åkte inte hem förräns väggarna var uppe. Otroligt snällt!

Lasse nöter på skruvdragaren


Nova provkör garaget med sin kickboard.


Verkar funka!


Kiddsen roar sig bäst de kan när mamma och pappa jobbar.



B-I höll ordning på bygget!



Frigolit formas lätt med fogsvans.
